Внедрение CALS-технологий на предприятии

Процесс внедрения CALS-технологий на конкретном предприятии должен привести к созданию единого информационного пространства. Материальное воплощение ЕИП – интегрированная информационная среда – объединяет системы, автоматизирующие отдельные этапы ЖЦ:

· систему управления маркетингом;

· САПР;

· АСТПП;

· систему управления качеством;

· АСУП;

· другие системы.

Для того чтобы PDM-система стала давать ощутимую отдачу, необходимо разработать стратегию ее внедрения и четко следовать ей. Основу процесса внедрения CALS-технологий составляет методика, которая состоит из концепции, основных принципов, реализующих их методов и поддерживающих программных средств.

Главные принципы методики:

1. Внедрение PDM-системы классифицируется как индустриальное типовое проектирование ИИС предприятия.

2. Основой информационной структуры является интегрированная информационная модель изделия (ИМИ) на основе ИСО 10303 (STEP)/

3. Гибкая структура ИМИ позволяет добавлять свойства и представления изделия в виде типов объектов и документов в любой момент, что дает возможность включать в нее объекты по мере интеграции отдельных этапов и задач.

4. Недостаток средств, времени и опыта работы сотрудников предприятия в ИИС определяют двухфазную методику внедрения:

· предварительное обследование объекта автоматизации и разработка архитектуры ИМИ и стратегии внедрения CALS-технологий;

· последовательная автоматизация и интеграция отдельных этапов или комплекса задач в ЕИП.

5. Вторая фаза внедрения состоит из последовательности частных проектов автоматизации отдельных процессов. При этом используются прикладные системы (САПР, АСТПП), которые применяются для создания, изменения и обработки данных об изделии на этапе, и PDM-система, обеспечивающая управление данными и процессами.

6. Каждый частный проект включает "полную" автоматизацию процесса – обеспечивает перевод в электронный вид всех документов, автоматизацию выполнения работ через подсистему управления и подготовку сотрудников для работы в ней.

7. Все частные проекты заканчиваются передачей в промышленную эксплуатацию законченной части этапа ЖЦ изделия и (при необходимости) корректировкой архитектуры и стратегии внедрения ЕИП.

На рис.37. представлена методика внедрения ИПИ-технологий.

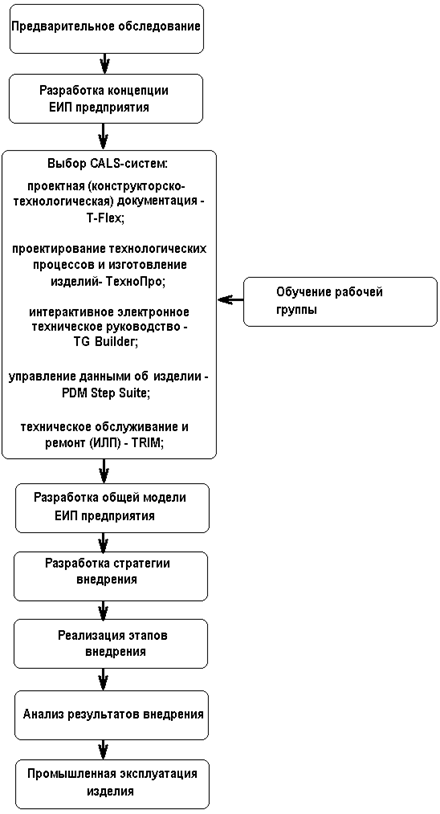

Рис.37.
